伴随着嗡嗡的电机声响,神木氯碱公辅装置东区循环水系统机泵电机试车拉开帷幕,2月4日-7日东区循环水泵进行电机试车,9台电机运行监测数据正常,全部试车合格。标志着公司设备调试工作正式开展。

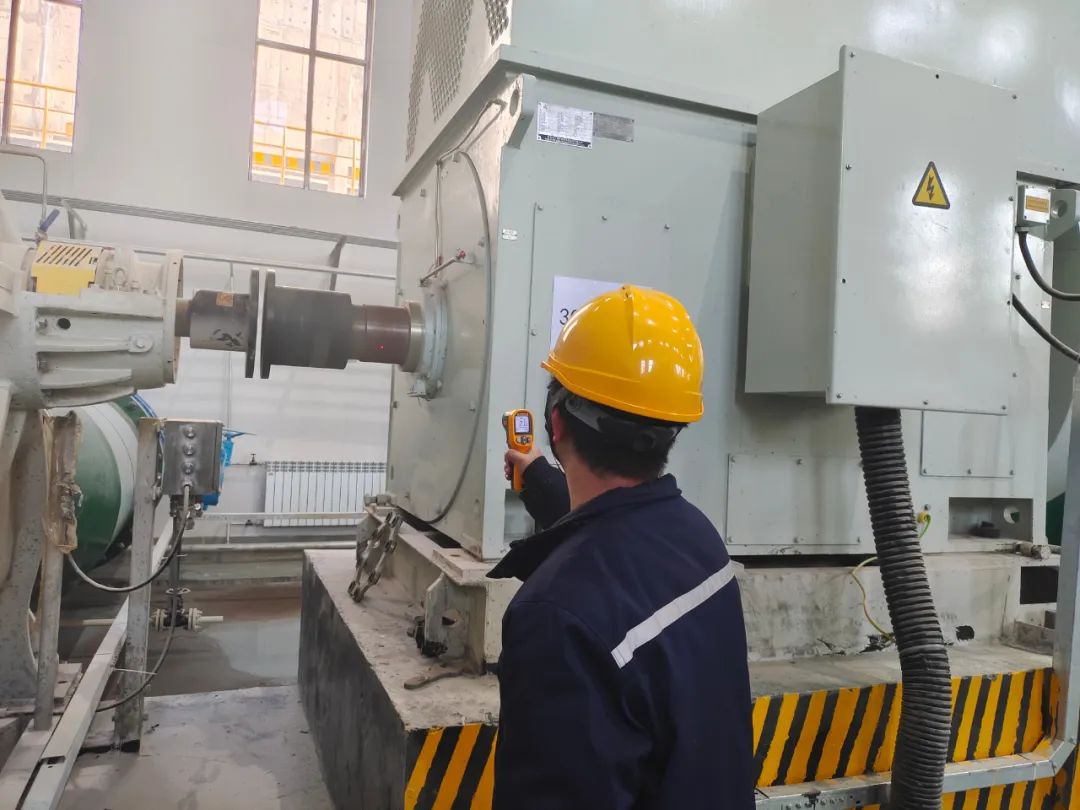

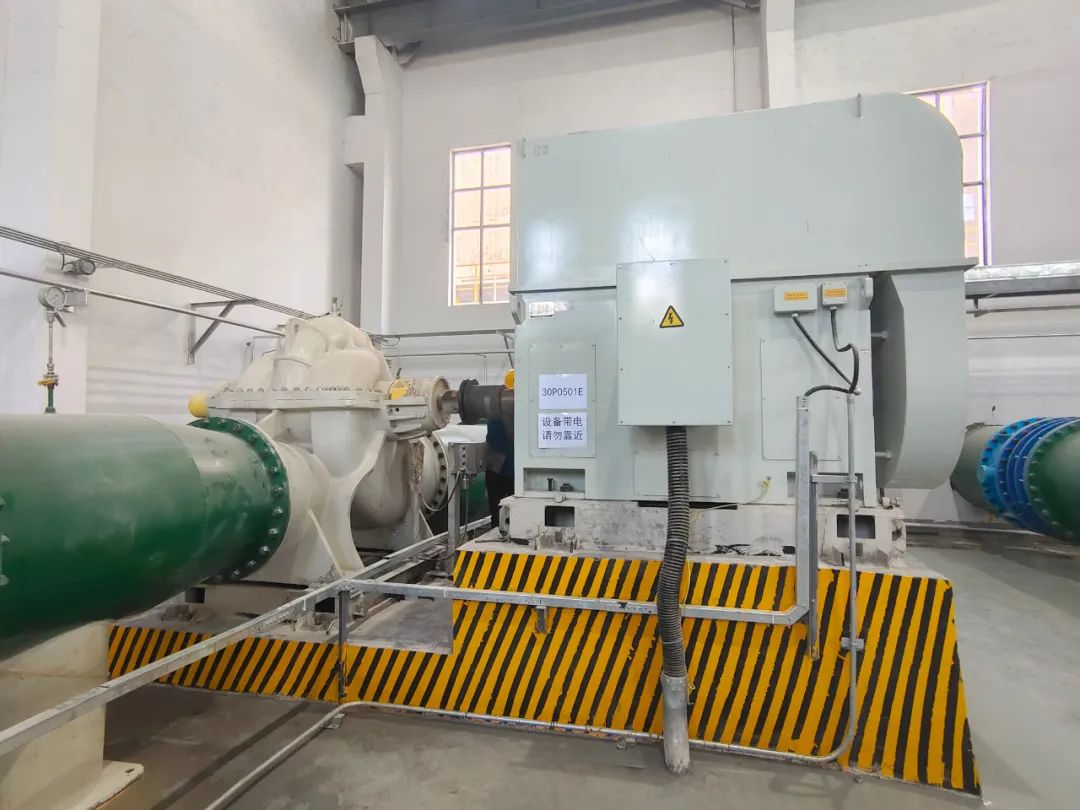

自公司1月31日东区公辅变电所10kV变压器受电成功后,为确保高压电机试转一次成功,生产技术部组织工艺、电气、仪表、设备等相关人员对循环水泵电机试车前进行检查,电气人员先后对9台电机电缆进行校线,对各开关柜展开绝缘和电压检测,记录电流情况,同时对电机的温度、振动、声音情况进行检测,并做好相关记录。经过4天的电机单试,9台电机检测数据全部正常。
接下来生产技术部将陆续开展东区循环水装置设备、仪表等各项调试工作,力争2月15日空压冷冻循环水系统具备联动调试条件。
此次循环水泵电机试车顺利完成,为后续装置调试提供了有力保障和经验,同时也为后续装置顺利开车奠定了坚实基础。
