人勤春来早
奋进正当时
眼下虽是春寒料峭
但神木氯碱项目现场已是一派热火朝天的景象
全员铆足干劲,抢进度、促生产全力以赴推动项目早投产

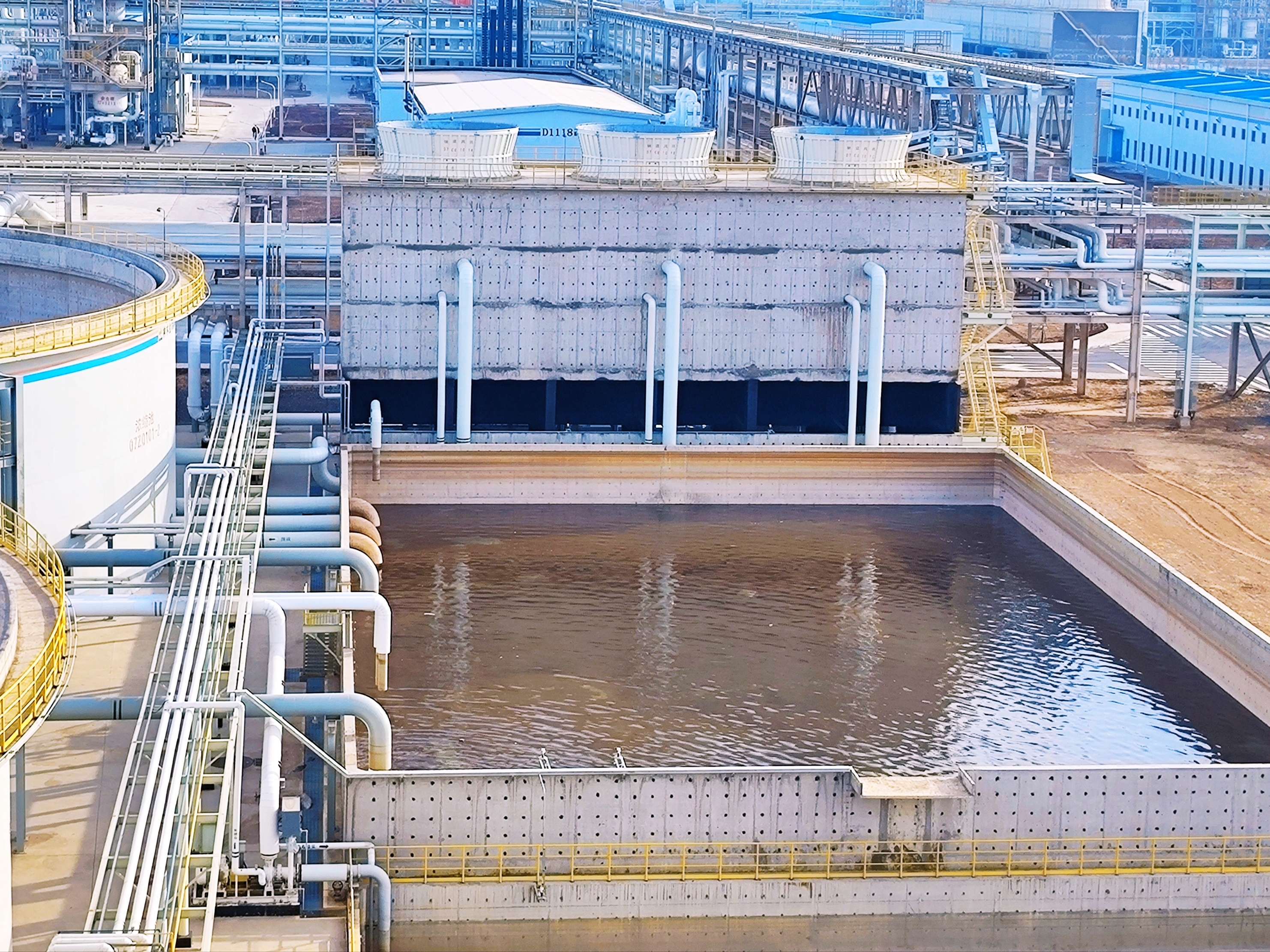

3月14日,乙炔装置固液分离工序,通过浓缩池溢流向清液池完成注水。(柴合)
那些奔赴在试生产现场的可爱身影

3月13日,运行一班 高磊 对施工人员进行现场作业前安全交底,保证作业安全高效进行。(李艳)

3月11日起,运维管理部 机修二班 孙小红、武丙忠、高瑞、杜宇航等检修人员,对厂内2千多米蒸汽临时管道开展切割回收利用。(许录飞)

3月13日晚,运行二班 贺本华 加班加点对VCM装置二段全凝器进行堵漏。(李凯凯)

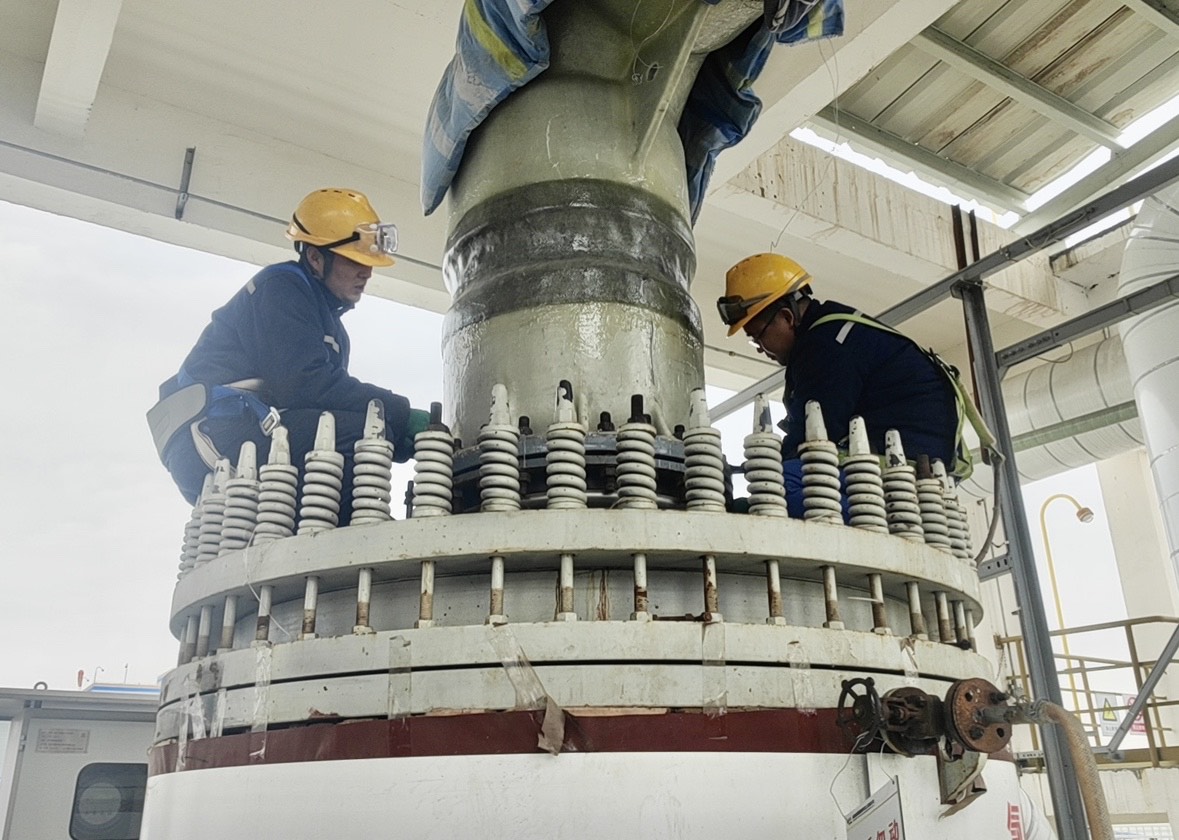

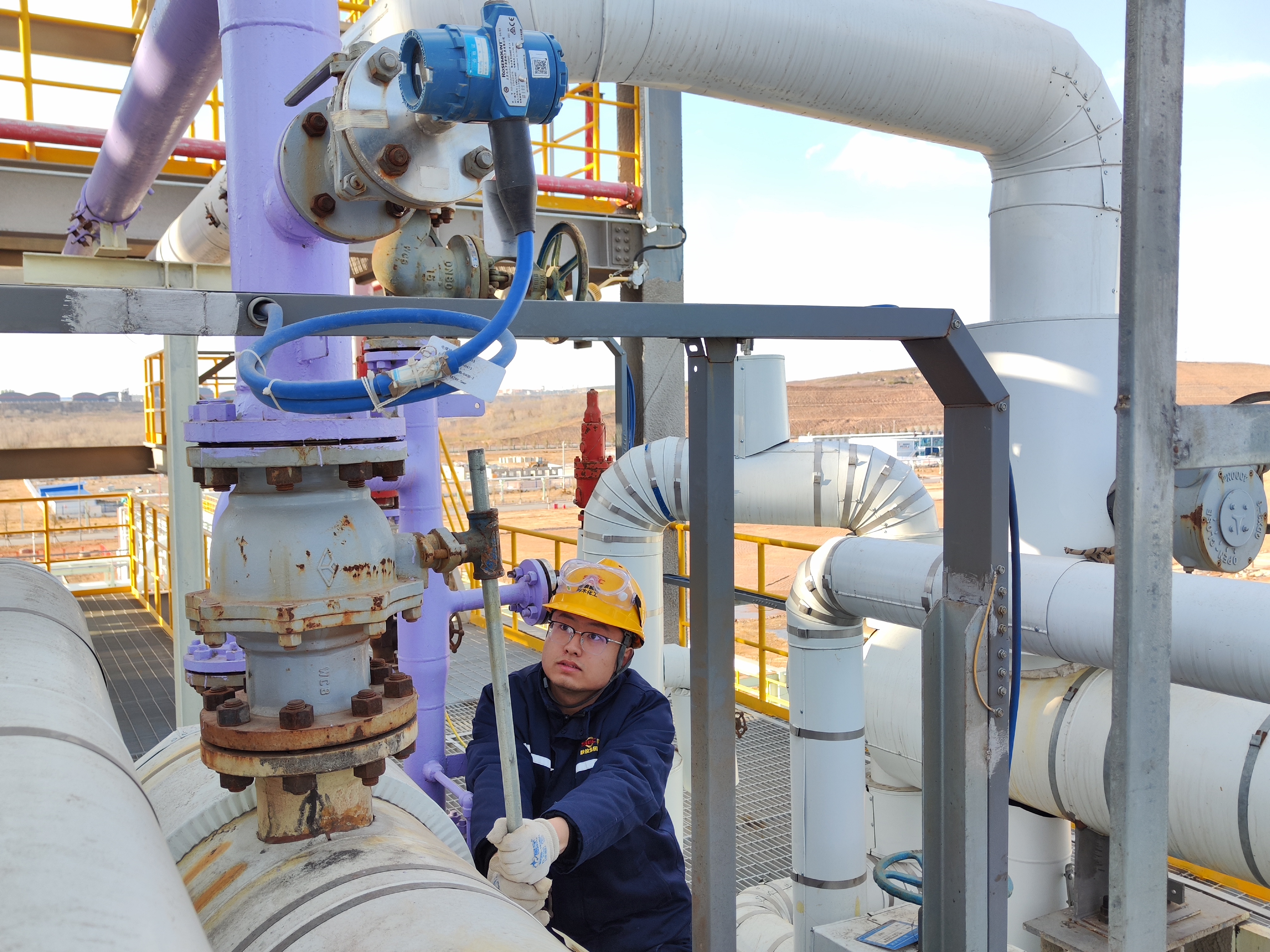

3月13日,运维管理部 检修人员郝振升和李国荣 对热动力装置低压、低低压对外供气管道弯头处增加疏水阀,确保管线疏水畅通。(张磊)

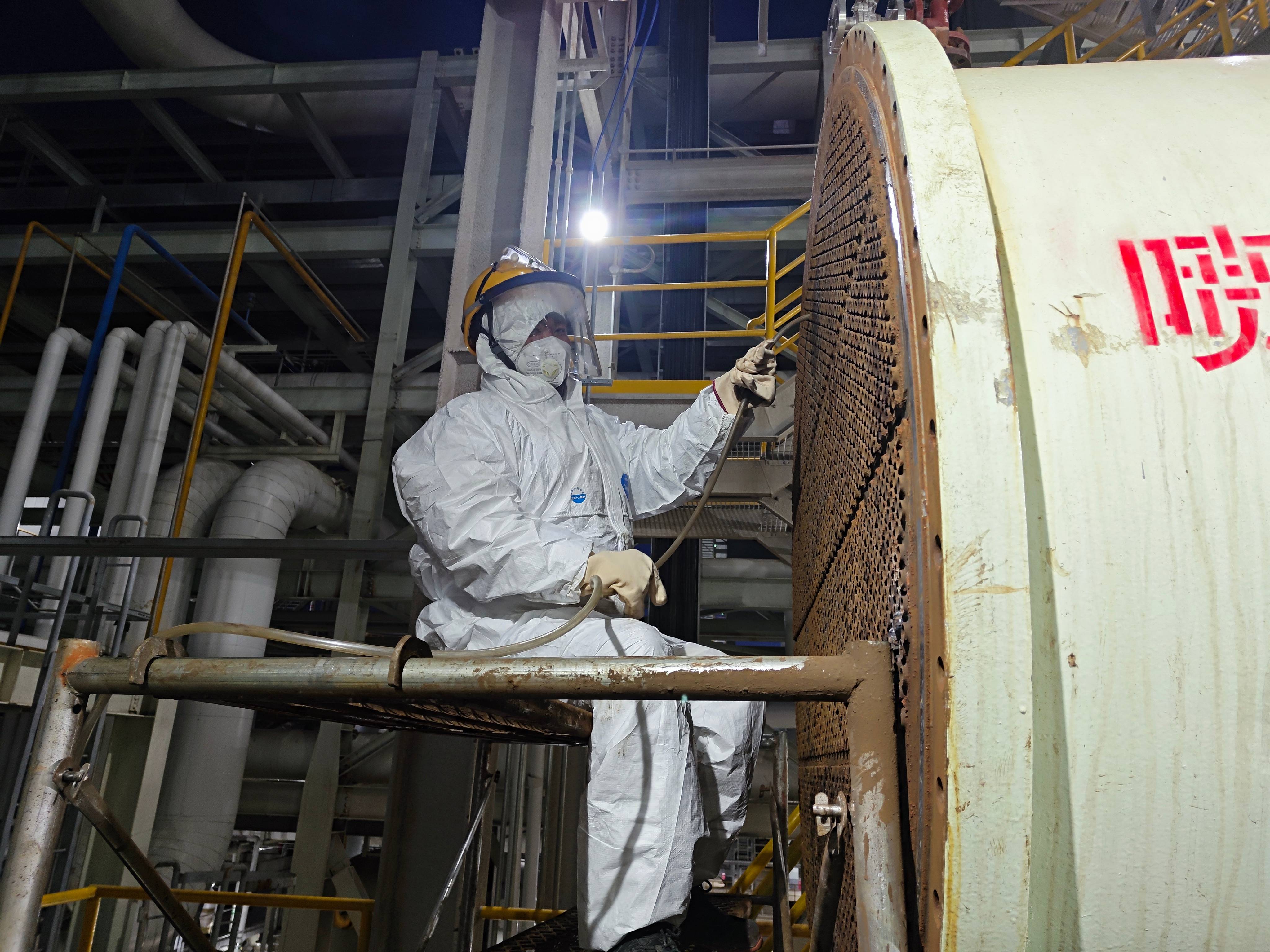

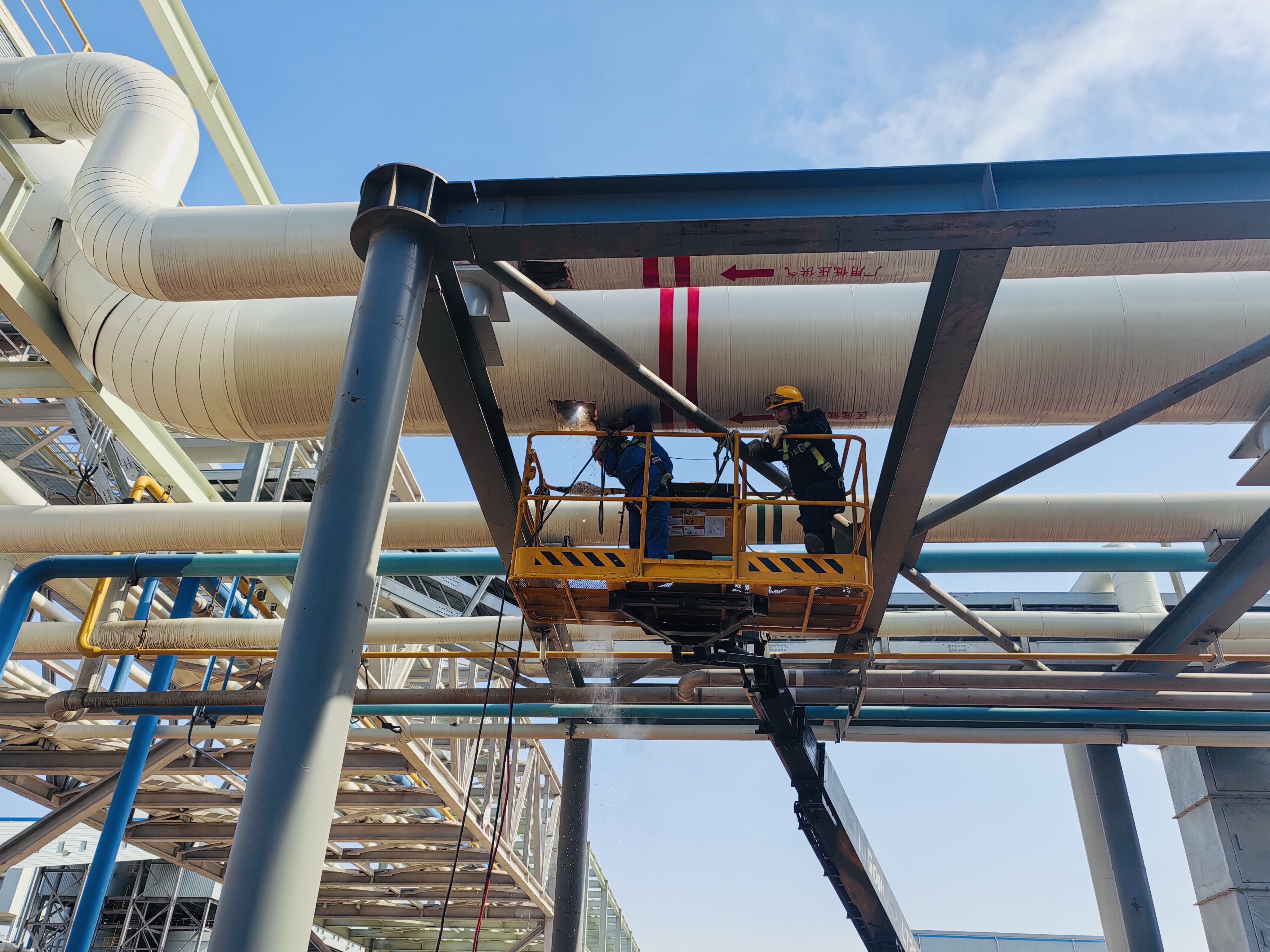

3月13日晚,运行三班 张奥萌 对乙炔装置喷淋塔换热器进行吹扫作业,为焊接堵漏做好准备。(马绥云)

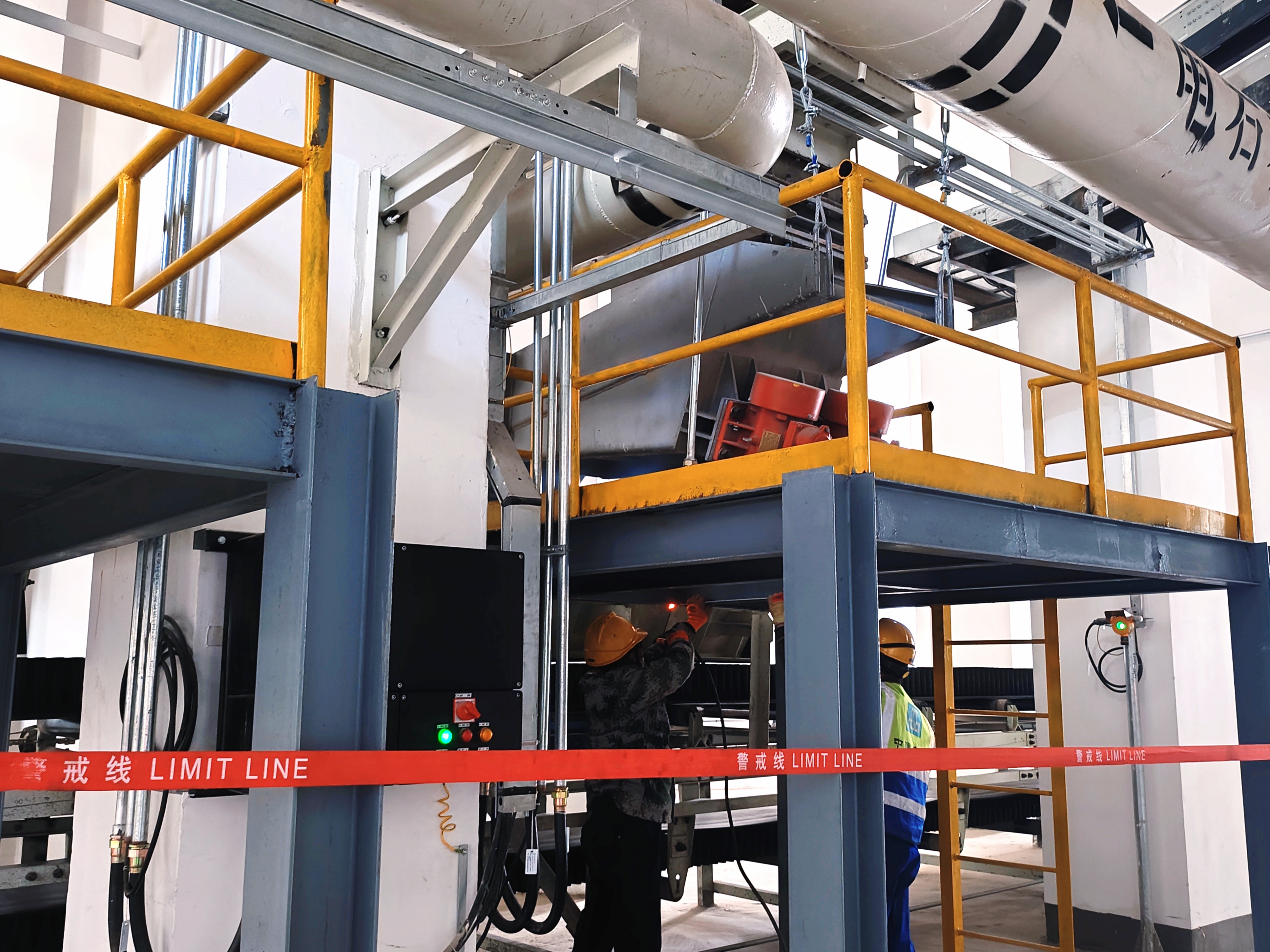

3月15日,运维管理部 仪表检修马新宇 处理尿素溶解车间密度计故障问题。(陈国峰)

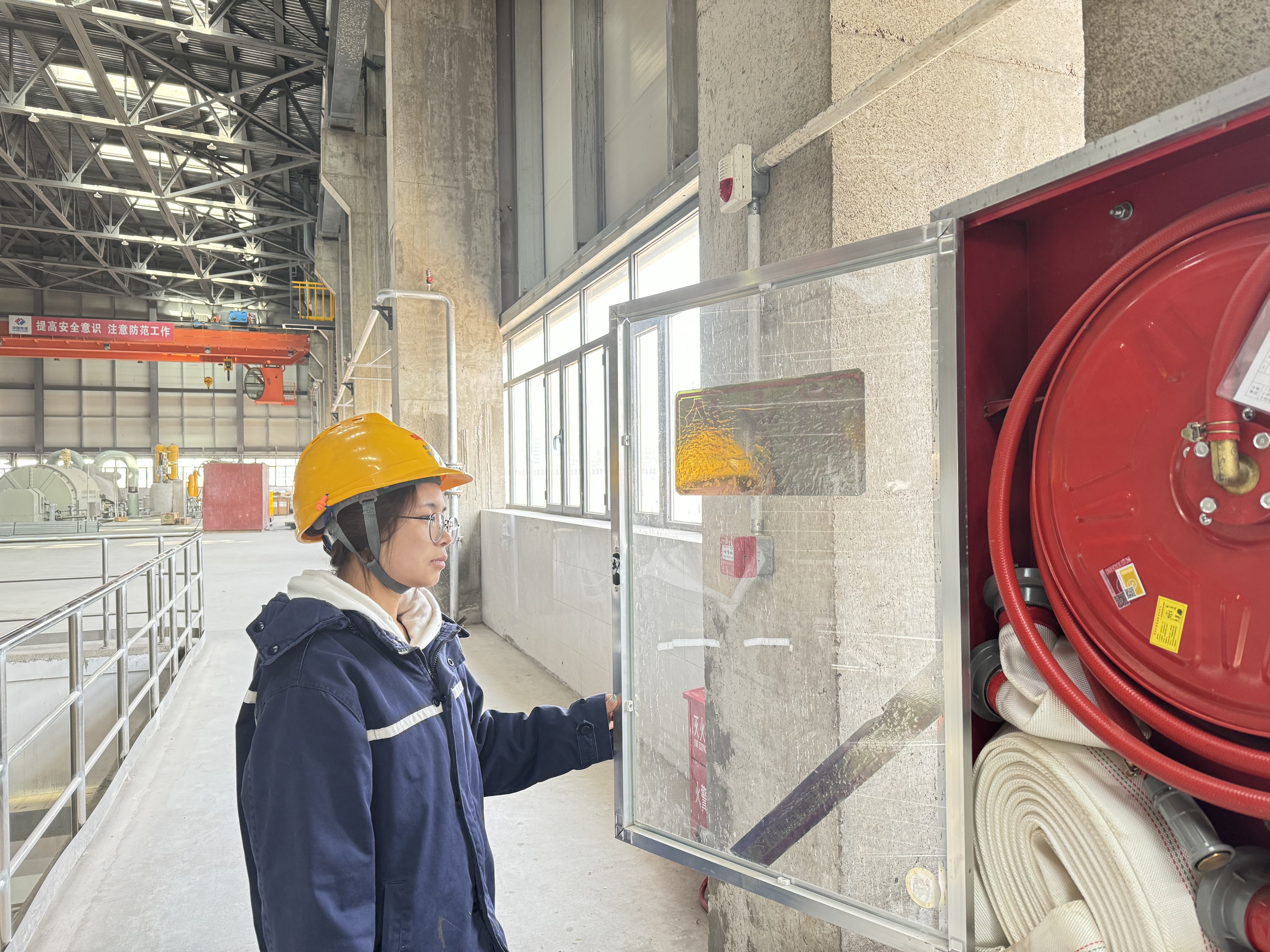

3月13日,运行四班 李艳 对现场消火栓玻璃进行检查并统计,确保消防水系统安全投运。(李艳)
3月15日,运维管理部 检修三班陈鹏、白东 对氯化氢深冷器加装盲板,配合合成工序进行管道试压。(高耀奇)

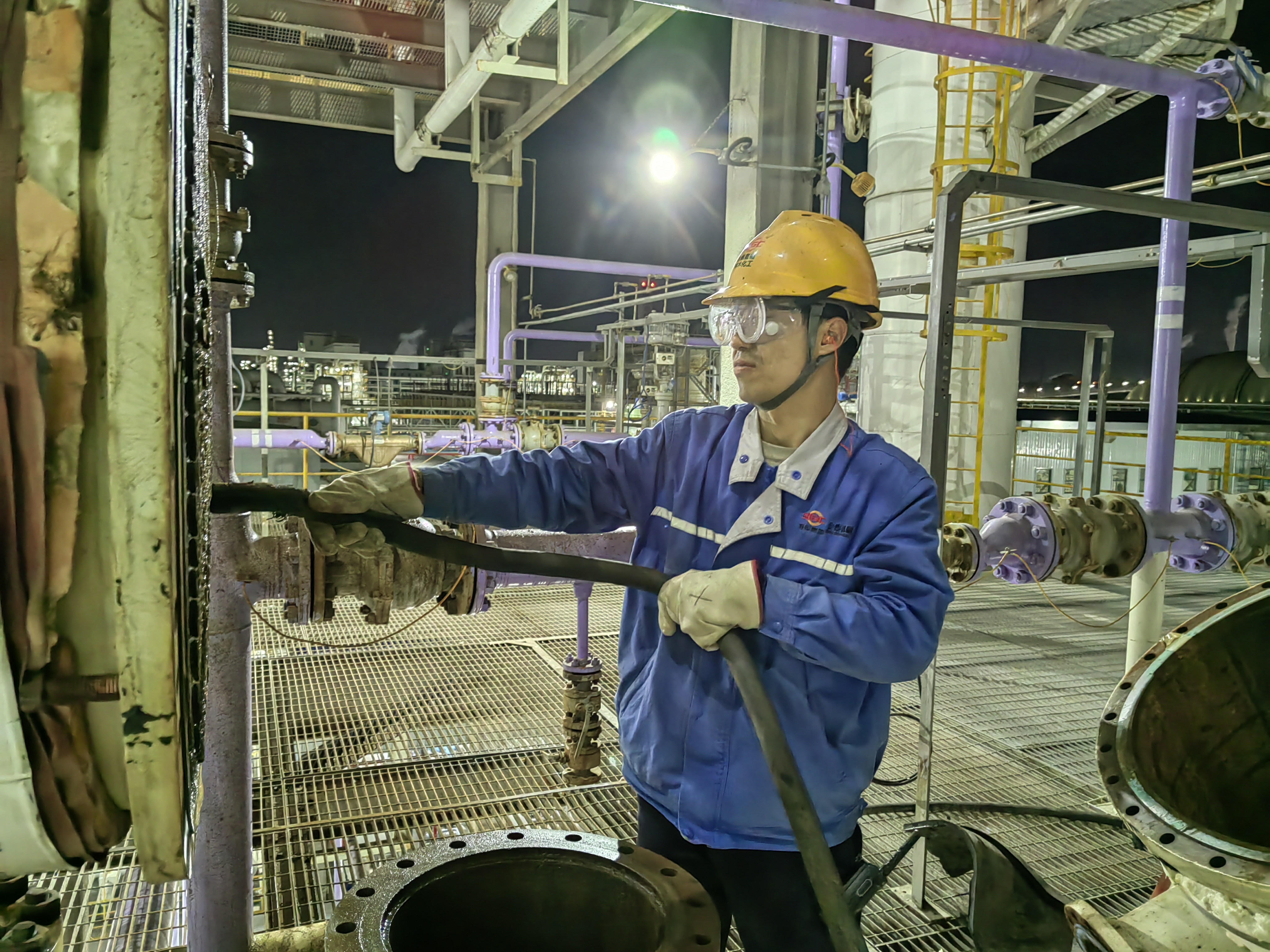

3月13日,运行五班 马彪 正在进行二线精馏高沸物系统气密测试。(白聪聪)

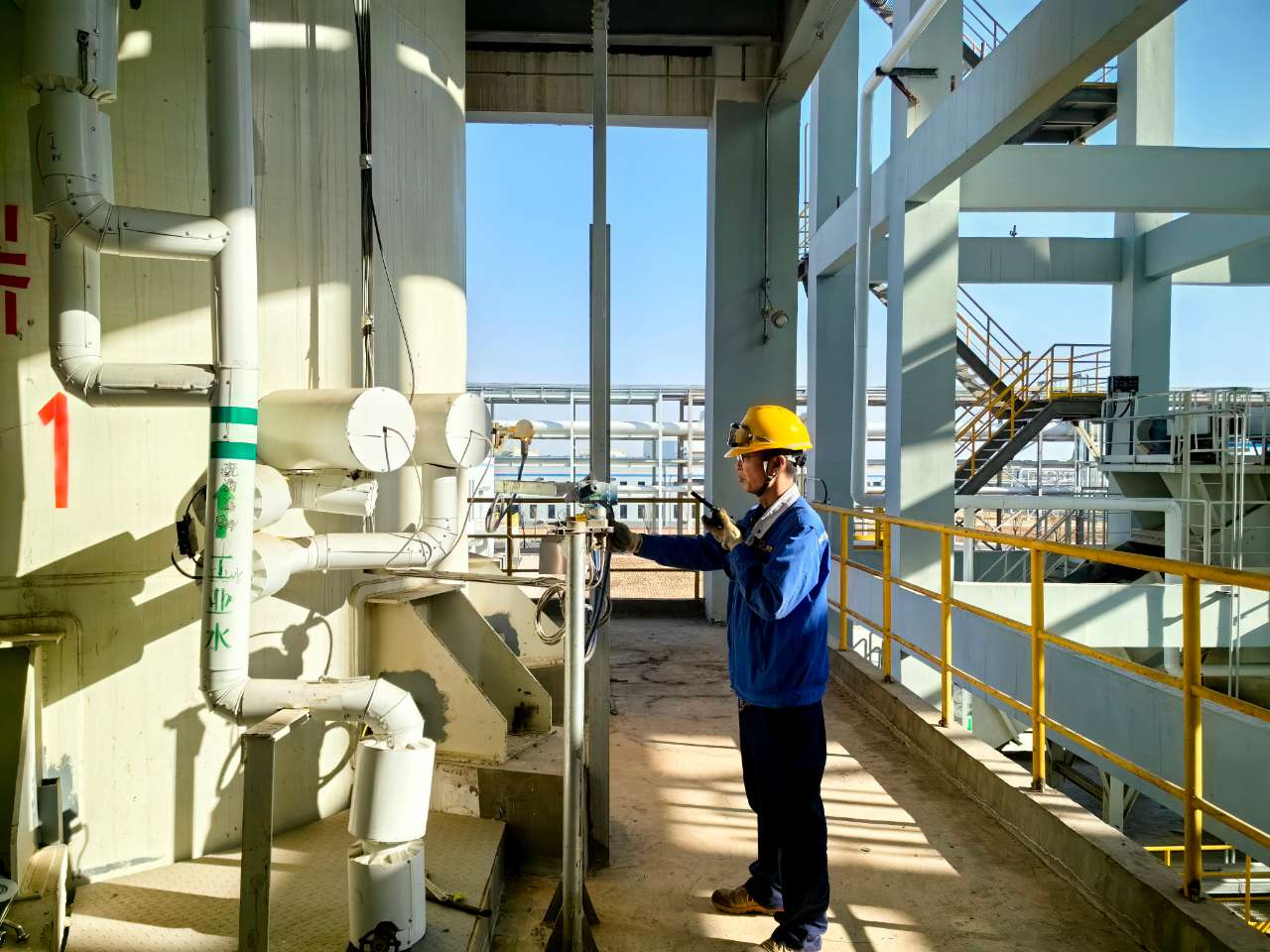

3月14日,运行五班 安波 进行发生器加水液位监控,确保现场与DCS液位显示一致。(王宇)
3月15日,乙炔装置 针对现场情况,协调外委单位对电石料仓多处接地线进行恢复,防止人员触电,做好设备保护。(柴合)
